Courbe en S en gestion de projet : définition, construction, interprétation et pilotage avancé en 2026

La courbe en S en gestion de projet constitue l’un des outils les plus puissants pour visualiser, mesurer et piloter la performance d’un projet sur la durée. Elle représente l’évolution cumulée d’une variable stratégique — coût, charge, production physique ou valeur acquise — en fonction du temps, afin d’identifier les écarts entre le plan initial et la réalité opérationnelle. Son nom provient de sa forme caractéristique : lente au démarrage, accélérée en phase d’exécution, puis stabilisée à l’approche de la clôture, ce qui reflète la dynamique naturelle d’un cycle de vie projet. En 2026, avec la généralisation des outils de project controls et des tableaux de bord analytiques, la courbe en S s’impose comme un standard transversal dans les secteurs IT, construction, industrie, énergie et transformation organisationnelle. Les directions de projet l’utilisent non seulement pour constater les dérives, mais surtout pour anticiper les risques, ajuster les ressources et sécuriser la rentabilité globale.
Définition stratégique de la courbe en S et rôle dans le pilotage moderne
La courbe en S est une représentation graphique cumulative qui illustre l’évolution progressive d’un indicateur clé tout au long du calendrier projet. Elle permet de comparer une baseline planifiée à des données réelles afin de détecter immédiatement les décalages de performance, qu’ils concernent les coûts, les délais ou l’avancement physique. Contrairement à un simple diagramme d’avancement, la courbe en S met en évidence les tendances structurelles et révèle les dynamiques d’accélération ou de ralentissement souvent invisibles dans des tableaux de données brutes. Elle constitue ainsi un instrument central de la gestion de la performance projet, particulièrement lorsqu’elle est couplée aux indicateurs issus de l’Earned Value Management (EVM). Son intérêt dépasse le reporting : elle alimente la prise de décision stratégique et soutient les arbitrages budgétaires.
Pourquoi la courbe adopte une forme sigmoïde
La forme en S s’explique par la logique naturelle d’un projet structuré en phases successives. Au lancement, les activités de cadrage, de conception et de mobilisation génèrent peu de dépenses cumulées, ce qui produit une pente initiale faible sur le graphique. Durant la phase d’exécution, les ressources s’intensifient, les livrables se multiplient et la consommation budgétaire s’accélère fortement, créant la partie centrale la plus pentue de la courbe. Enfin, à l’approche de la clôture, les activités se concentrent sur les ajustements, la validation et la réception, ce qui ralentit la progression cumulative et stabilise la trajectoire. Cette dynamique sigmoïde reflète donc la maturité progressive du projet et sert de base pour comparer planification et réalité opérationnelle.
Les différents types de courbes en S utilisées en gestion de projet
La courbe en S ne se limite pas à un seul usage, car elle peut représenter plusieurs dimensions critiques d’un projet selon l’objectif de pilotage. Les organisations performantes distinguent généralement les courbes financières, les courbes physiques et les courbes de valeur acquise, chacune apportant un éclairage spécifique sur la santé du projet. Cette distinction permet d’éviter les confusions entre dépense réelle et production effective, deux variables souvent dissociées dans la pratique. En 2026, les outils de gestion intégrés permettent de superposer ces différentes courbes dans un même tableau de bord dynamique, ce qui renforce la lecture transversale des écarts. Comprendre ces variantes constitue un prérequis indispensable pour exploiter pleinement la puissance analytique du modèle.
Courbe en S des coûts planifiés et réels
La courbe des coûts compare le budget prévisionnel cumulatif à la dépense réelle observée au fil du temps. Elle permet d’identifier rapidement les dépassements budgétaires, les sous-consommations ou les dérives progressives liées à une mauvaise estimation initiale. Lorsque la courbe réelle dépasse la courbe planifiée, le projet consomme plus vite que prévu, ce qui peut signaler un risque de surcoût final. À l’inverse, une dépense trop faible peut révéler un retard d’exécution ou un décalage dans la mobilisation des ressources. Cette lecture visuelle favorise une réaction rapide avant que l’écart ne devienne structurellement irréversible.
Courbe en S de valeur acquise (Earned Value)

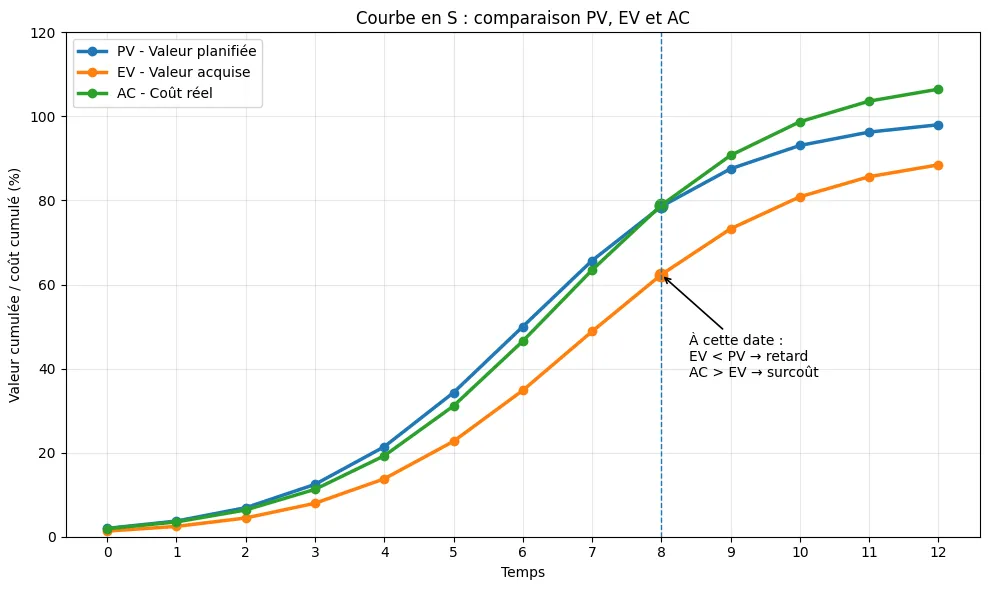

La courbe de valeur acquise (EV) représente la valeur du travail effectivement réalisé, indépendamment du montant dépensé. Elle se compare à la valeur planifiée (PV) et au coût réel (AC) afin de mesurer simultanément la performance coût et délai. Cette approche, issue de l’Earned Value Management, offre une vision tridimensionnelle de la performance projet et constitue aujourd’hui un standard dans les environnements complexes. Selon une étude sectorielle publiée en 2026 par le Project Management Institute, 68 % des organisations matures utilisent l’EVM pour leurs projets supérieurs à 5 millions d’euros, preuve de son adoption croissante. La courbe en S devient alors un véritable instrument de contrôle stratégique, et non un simple graphique descriptif.
Courbe en S physique ou productive
La courbe physique mesure l’avancement réel en unités tangibles telles que mètres construits, fonctionnalités livrées ou équipements installés. Elle se révèle particulièrement pertinente dans les secteurs industriels et de la construction, où l’avancement financier ne reflète pas toujours la progression technique. En comparant production cumulée et production planifiée, les responsables peuvent détecter les retards opérationnels avant qu’ils n’impactent le budget global. Cette distinction entre dimension physique et financière évite les illusions de performance, notamment dans les projets à forte composante d’achats anticipés. L’analyse combinée des deux courbes renforce la robustesse du pilotage.
Comment construire une courbe en S étape par étape
Construire une courbe en S exige rigueur méthodologique, cohérence des données et clarté des hypothèses de planification. La première étape consiste à établir une baseline validée, qui servira de référence intangible pour toute comparaison ultérieure. Cette baseline doit intégrer le planning détaillé, la ventilation budgétaire et les jalons structurants du projet. Ensuite, les données réelles doivent être collectées à fréquence régulière, généralement hebdomadaire ou mensuelle selon la complexité. La qualité des données conditionne directement la fiabilité de l’analyse et la pertinence des décisions correctives.
Étapes structurées de construction
La construction opérationnelle peut être structurée selon une séquence logique précise afin de garantir la cohérence analytique et la reproductibilité des résultats. Chaque étape contribue à transformer des données brutes en un outil décisionnel performant, capable d’éclairer les choix stratégiques des décideurs. L’utilisation d’un tableur comme Excel, d’un logiciel de planification ou d’un outil de business intelligence permet de visualiser automatiquement l’évolution cumulative et d’actualiser les indicateurs clés. Une discipline régulière de mise à jour renforce la pertinence des tendances observées et facilite l’identification des signaux faibles. Les équipes projet gagnent en réactivité lorsqu’elles standardisent ce processus.
- Définir la baseline : établir la valeur planifiée cumulée par période.
- Collecter les données réelles : enregistrer les coûts ou l’avancement physique.
- Calculer la valeur acquise : convertir le travail réalisé en valeur budgétaire.
- Tracer les courbes cumulées : superposer planifié, réel et valeur acquise.
- Analyser les écarts : interpréter visuellement et calculer les indicateurs.
Interpréter une courbe en S comme un expert
L’interprétation experte repose sur l’analyse simultanée des écarts verticaux et horizontaux entre les différentes courbes. Un écart vertical entre valeur acquise et coût réel traduit une variation budgétaire, tandis qu’un décalage horizontal peut révéler un retard de production. Les indicateurs clés incluent le Cost Performance Index (CPI) et le Schedule Performance Index (SPI), qui synthétisent la performance en un ratio simple. Par exemple, un CPI inférieur à 1 indique un dépassement budgétaire, alors qu’un SPI inférieur à 1 révèle un retard d’exécution. Ces indicateurs, lorsqu’ils sont suivis sur plusieurs périodes, permettent d’anticiper la performance finale et d’estimer le Estimate at Completion (EAC).
Lecture des tendances et détection des signaux faibles
La pente de la courbe constitue un indicateur stratégique souvent sous-estimé par les gestionnaires débutants. Un aplatissement progressif peut signaler un ralentissement opérationnel, une démobilisation des équipes ou un problème d’approvisionnement critique. À l’inverse, une accélération soudaine des dépenses sans progression équivalente de la valeur acquise peut indiquer un risque de dérive budgétaire majeur. L’analyse dynamique des tendances, plutôt que la simple observation ponctuelle, transforme la courbe en S en véritable système d’alerte précoce. Cette capacité d’anticipation représente un avantage compétitif déterminant dans les environnements complexes.
Prévision et pilotage avancé en 2026
En 2026, les organisations performantes utilisent la courbe en S pour élaborer des scénarios prospectifs et ajuster leurs stratégies en temps réel. Grâce à l’intégration des données historiques et des tendances actuelles, il devient possible de projeter la date probable d’achèvement ou le coût final estimé avec un degré de précision accru. Les modèles prédictifs combinent l’analyse de la pente, les ratios SPI et CPI et les hypothèses de productivité future afin de recalculer l’EAC. Cette approche transforme la courbe en S en outil de forecasting stratégique et non plus en simple tableau de suivi. Les décideurs peuvent ainsi déclencher des plans de redressement avant que la dérive ne compromette les objectifs contractuels.
L’enveloppe de courbe en S comme système d’alerte
Une approche avancée consiste à définir une enveloppe supérieure et inférieure autour de la trajectoire planifiée afin de matérialiser des seuils d’alerte prédéfinis. Lorsque la courbe réelle franchit ces bornes, une analyse corrective immédiate s’impose pour comprendre l’origine de l’écart et engager des actions ciblées. Cette technique renforce la gouvernance et limite les décisions tardives fondées sur des intuitions plutôt que sur des données objectivées. Elle s’avère particulièrement pertinente pour les projets d’infrastructure ou de transformation numérique à fort enjeu financier. L’enveloppe transforme la courbe en S en outil de contrôle proactif plutôt que réactif.
Erreurs fréquentes et bonnes pratiques
Mal utilisée, la courbe en S peut donner une illusion de maîtrise alors que les données sous-jacentes restent fragiles ou incomplètes. L’erreur la plus fréquente consiste à confondre dépense budgétaire et avancement réel, ce qui masque les retards opérationnels. Une autre dérive courante concerne la rebaselination excessive, pratique qui efface les écarts historiques et fausse l’analyse comparative. Les experts recommandent de maintenir une baseline stable et d’expliquer toute modification par un processus formalisé de gestion du changement. Une gouvernance claire renforce la crédibilité des indicateurs et favorise l’adhésion des parties prenantes.
- Mettre à jour les données à fréquence régulière et documentée.
- Vérifier la cohérence entre avancement physique et dépenses engagées.
- Analyser les tendances plutôt que les points isolés.
- Coupler la courbe en S avec des indicateurs qualitatifs de risque.
FAQ – Courbe en S en gestion de projet
À quoi sert principalement une courbe en S ?
La courbe en S sert à visualiser l’évolution cumulative d’un projet afin de comparer la planification initiale aux résultats réels observés. Elle permet d’identifier rapidement les écarts de coût et de délai et d’en comprendre la dynamique. En offrant une lecture synthétique et graphique, elle facilite la communication avec les sponsors et les directions générales. Elle constitue également un support essentiel pour la prise de décision stratégique et le déclenchement d’actions correctives. Son rôle dépasse donc le simple reporting opérationnel.
Quelle est la différence entre valeur planifiée et valeur acquise ?
La valeur planifiée correspond au budget théorique du travail prévu à une date donnée, tandis que la valeur acquise représente le budget du travail effectivement réalisé à cette même date. Cette distinction permet de mesurer si le projet progresse conformément au planning initial ou s’il accuse un retard structurel. Lorsque la valeur acquise est inférieure à la valeur planifiée, le projet se trouve en retard, même si les dépenses engagées semblent conformes. L’analyse combinée avec le coût réel fournit une vision complète de la performance globale. Cette méthodologie renforce la précision du pilotage financier.
La courbe en S est-elle adaptée aux projets agiles ?
Oui, la courbe en S peut être adaptée aux environnements agiles en utilisant des indicateurs cumulés tels que les story points livrés ou la valeur métier produite. Elle permet alors de visualiser la vélocité sur plusieurs itérations et d’anticiper la date probable de livraison complète du backlog. Toutefois, son efficacité dépend de la stabilité relative du périmètre et de la qualité de l’estimation initiale. Les équipes agiles l’utilisent souvent en complément des burndown charts pour disposer d’une vision macro stratégique. Elle reste donc pertinente dès lors que les données sont fiables et régulièrement mises à jour.
